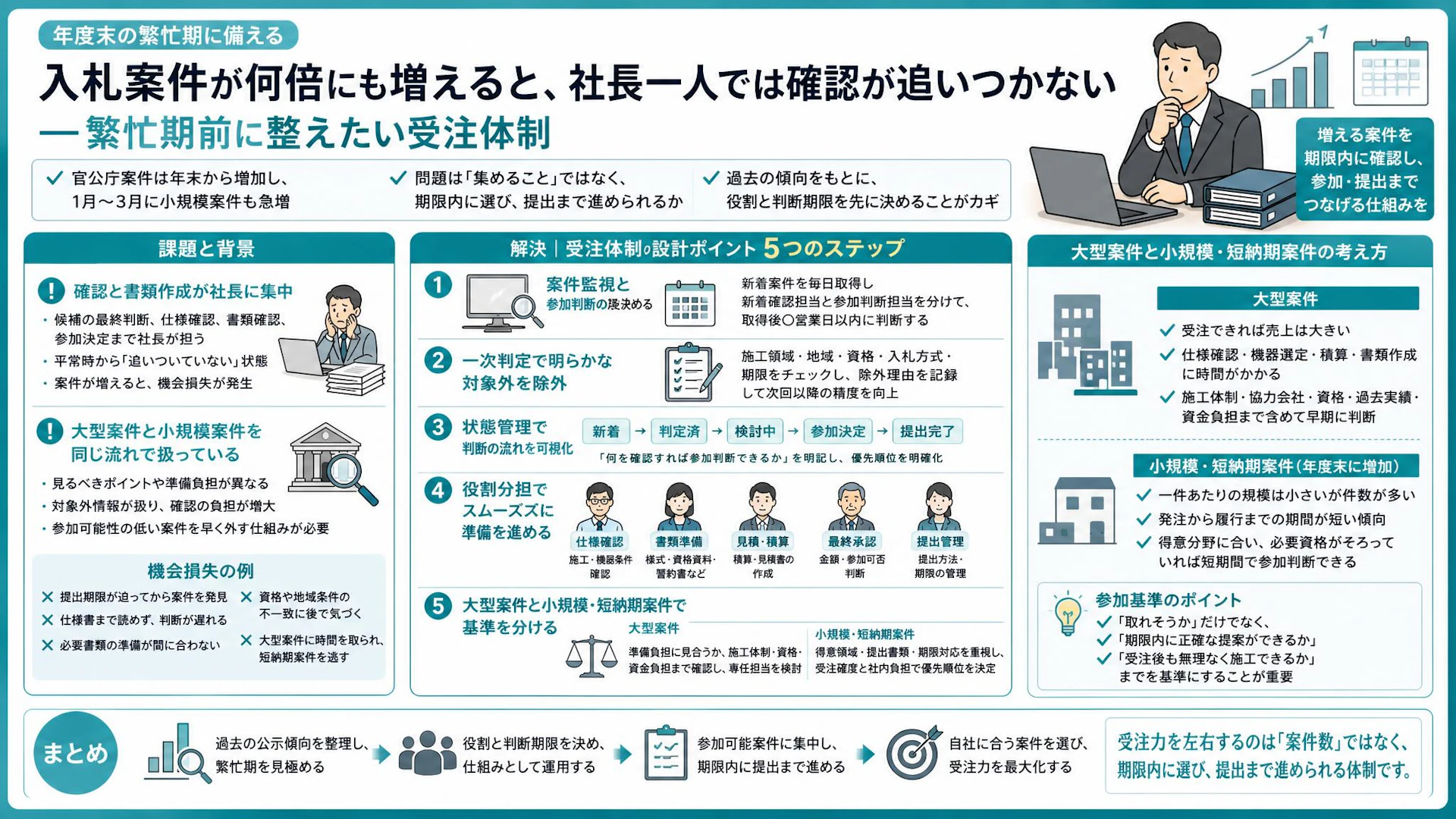

秋以降に官公庁案件が増える映像・設備工事会社の入札体制
首都圏で映像・設備工事を手がける、ある建設会社では、官公庁案件の公示情報を収集し、自社が参加できそうな案件を一覧化していました。
9月以降の情報を確認したところ、当初の検索条件では約60件、関連語を追加すると90件前後が候補に挙がりました。ただし、そのすべてが受注対象になるわけではありません。
一覧には、防犯設備とは異なるカメラの製作案件、対象地域外の案件、必要な競争参加資格を持っていない案件、提出期限を過ぎた案件なども含まれていました。入札ではなく、発注前の参考見積に近い方式も混在しています。
一方で、同社の感覚では9月頃は比較的案件が少なく、11月、12月から増加し、1月から3月にかけて小規模な案件も出やすくなります。経営者からも「これからは件数が何倍にも増える。今でも確認が追いついていない」という声がありました。
問題は案件情報を集められるかではなく、増えた情報を期限内に確認し、参加案件を選び、提出まで進められるかです。
案件が増えるほど確認と書類作成が社長に集中する状態
同社では、新しい公示情報をほぼ毎日取得し、案件名、発注機関、必要資格、提出期限、入札方式などをスプレッドシートに反映していました。仕様書や入札説明書などの資料も、案件ごとのフォルダから確認できます。
しかし、候補案件の最終判断は経営者に集中していました。対象外を除いた案件が共有されても、仕様書を読み、施工可能性を確かめ、提出書類を確認し、参加するかを決めるところまでは経営者が担います。
毎週月曜日に候補案件をまとめて通知する運用でも、平常時から「すでに追いついていない」という状態でした。案件数が増える時期に同じ運用を続ければ、次のような機会損失が起こりやすくなります。
- 面白そうな案件を見つけた時点で、提出期限が迫っている
- 入札説明書は確認したものの、肝心の仕様書まで読めていない
- 必要書類や指定様式の準備が間に合わない
- 見積・積算を始めた後で、参加資格や地域条件の不一致に気づく
- 大型案件の確認に時間を取られ、短納期で対応できる案件を逃す
実際に候補案件を確認すると、公示から入札まで約1カ月あっても、その前に参加資格の写しや誓約書、機器の機能を示す資料などを提出する必要がありました。仕様と異なる機器を提案する場合には、条件を満たすことを示す資料も求められます。
入札日は先でも、実務上の締切は資格確認資料や技術資料の提出日です。参加判断が数日遅れるだけで、準備期間は大きく縮まります。
大型案件と年度末の短納期案件を同じ流れで扱っていること
確認が追いつかなくなる背景には、案件数の増加だけでなく、性質の異なる案件を同じ基準で扱っていることがあります。
大型案件は、受注できた場合の売上が大きい一方、仕様確認、機器選定、積算、書類作成に相応の時間がかかります。同社でも「本当に大型案件を取りにいくなら、書類をまとめる担当を置かなければならない」という認識がありました。
大型案件は、発見したからすぐ参加できるものではありません。施工体制や協力会社の確保、必要資格、過去実績、資金負担まで含めて、会社として狙うかどうかを早めに決める必要があります。
一方、年度末に増える比較的小規模な案件は、一件あたりの規模は限られていても、発注から履行までの期間が短い傾向があります。仕様が自社の得意分野に合い、必要資格もそろっていれば、短期間で参加判断できることが強みになります。
つまり、両者では見るべきポイントが異なります。
- 大型案件は、準備負担に見合う受注可能性と施工体制があるか
- 小規模・短納期案件は、定型的に判断し、期限内に動けるか
また、案件一覧に対象外情報が残り続けることも、確認の負担を増やしていました。対象地域外、資格不一致、業務内容の不一致、期限超過などが同じ画面に並ぶと、経営者は毎回「なぜ対象外なのか」を読み直さなければなりません。
繁忙期に必要なのは、案件を多く集める仕組みではなく、参加可能性の低い案件を早く外し、判断が必要な案件だけを前に出す仕組みです。
過去の公示傾向を基に役割と判断期限を先に決める受注設計
年度末の案件増加に備えるには、まず過去の公示時期と件数を確認し、いつから体制を厚くするかを決めます。「年度末は忙しい」という感覚だけでなく、月ごとの公示件数、案件規模、提出までの日数を並べると、準備を始める時期が見えやすくなります。
最低限、次の項目を前年分から整理します。
- 公示日と書類提出日、入札日の間隔
- 月別の公示件数
- 大型案件と小規模案件の比率
- 自社が参加可能だった件数
- 見送った理由
- 実際に参加し、受注に至った件数
そのうえで、案件を見つけてから提出するまでの担当を分けます。
1. 案件監視は毎日、参加判断は期限を区切る
公示情報の取得が1日程度遅れる運用であれば、繁忙期には取得後すぐ確認できる状態にします。新着案件が一覧の上部に表示され、元資料へ直接移動できる形が使いやすいでしょう。
平常時は週1回の報告でも回るかもしれませんが、案件が増える時期はそれだけでは判断が遅れます。新着を確認する担当と、参加可否を決める担当を分け、候補案件は取得後何営業日以内に判断するかを決めておきます。
2. 一次判定で明らかな対象外案件を除く
経営者がすべての資料を読む前に、次の条件で一次判定します。
- 自社の施工領域に合うか
- 対象地域で対応できるか
- 必要な競争参加資格を保有しているか
- 入札方式が自社の方針に合うか
- 書類提出期限に間に合うか
対象外にした案件には、「地域外」「資格なし」「仕様不一致」「期限超過」などの理由を残します。同社では、参考見積に近い方式を参加対象から外す基準も追加しました。
除外理由を蓄積すると、次回から同じ確認を繰り返さずに済み、案件抽出の精度も上げられます。
3. 「候補」から「参加」までの状態を見えるようにする
案件管理では、単に対象・対象外を分けるだけでは足りません。たとえば、次のように状態を分けます。
- 新着
- 一次判定済み
- 経営判断待ち
- 検討中
- 参加決定
- 見送り
- 提出完了
検討中の案件には、何を確認できれば参加を決められるのかを記載します。「仕様書の機器条件を確認」「施工地域への対応可否を確認」「必要資格の有効範囲を確認」といった形です。
これにより、経営者が一覧を開いたときに、どこから判断すべきかが明確になります。
4. 仕様確認、書類準備、見積・積算の担当を分ける
参加決定後の業務も、繁忙期前に割り振っておきます。
- 仕様書を読み、施工・機器条件を確認する担当
- 指定様式、資格資料、誓約書などを準備する担当
- 見積・積算をまとめる担当
- 最終金額と参加可否を承認する担当
- 提出方法と期限を確認し、提出完了を管理する担当
少人数の会社では、一人が複数を兼任しても構いません。ただし、誰が担当するかを案件ごとに決めるのではなく、繁忙期に入る前に役割として決めておくことが重要です。
社長に残すべき仕事は、すべての資料を探して読むことではなく、絞り込まれた情報を基に参加方針と最終金額を判断することです。
5. 大型案件と小規模・短納期案件で参加基準を分ける
大型案件は、売上規模だけで参加を決めず、書類作成や積算にかかる時間、施工体制、必要資格、受注後の対応力まで確認します。準備負担が大きい場合は、早い段階で専任に近い担当を置けるかが判断軸になります。
小規模・短納期案件は、自社の得意領域との一致度、仕様確認のしやすさ、提出書類を期限内にそろえられるかを重視します。参加できる案件が同時に複数出た場合は、すべてに手を挙げるのではなく、受注確度と社内負担を比べて優先順位をつけます。
「取れそうか」だけでなく、「期限内に正確な提案ができ、受注後も無理なく施工できるか」までを参加基準に含めることが、繁忙期の無理な応札を防ぎます。
まとめ
官公庁案件は、時期によって公示件数や案件規模が変わります。年度末に候補案件が増えてから体制を考え始めても、仕様確認や書類準備が追いつきません。
まずは過去の公示時期、件数、提出までの日数を整理し、繁忙期が始まる時期を見極めます。そのうえで、案件監視、一次判定、参加判断、仕様確認、書類準備、見積・積算、提出管理の担当を決めておきます。
大型案件と小規模・短納期案件を分けて考えることも大切です。大型案件には十分な準備体制を整え、小規模案件には短期間で判断できる流れを用意します。
年度末の受注力を左右するのは、集めた案件数ではなく、自社に合う案件を期限内に選び、提出まで進められる体制です。
